苏钢507高炉环形造衬后炉况恢复实践
浏览:次|评论:0条 [收藏] [评论]
苏钢507高炉环形造衬后炉况恢复实践马云平郑基虎(苏钢集团有限公司215151)摘 要: 对苏钢507高炉计划检修造衬后,炉况恢复稳定顺行进行了总结。关键词:高炉;休风料;压浆造衬苏钢507高炉…
苏钢507高炉环形造衬后炉况恢复实践
马云平郑基虎
(苏钢集团有限公司215151)
摘 要: 对苏钢507高炉计划检修造衬后,炉况恢复稳定顺行进行了总结。
关键词:高炉;休风料;压浆造衬
苏钢507高炉于2019 年 7月 22日计划造衬检修36h,实际用时36h34min,复风后炉况稳定顺行,料柱透气性好,5个小时炉况恢复到正常。
1 概况
苏钢507高炉由于冷却水硬度高、炉腹角偏大、边沿气流发展和冷却壁质量等原因,自17年1月21日开炉投产至今,炉腹部位冷却壁破损严重,受损冷却壁41.7%,完全烧损12.5%。为了彻底消除隐患,所以此次检修除对炉腹部位全部造衬外,对炉腰下部的6层、7层局部炉皮温度高的部位也进行压浆( 本次炉体压浆孔分布见图 1 所示) 。共消耗sc-8yp料10吨。
图1 炉体压浆孔分布图
| 1 | 2 | 2 | 2 | 2 | 2 | 1 | 2 | 1 | 2 | 2 | 2 | 1 | 1 |
| 第七层 | ||||||||||||||
|
|
|
|
| 2 | 2 |
|
|
|
|
|
| 1 | 1 |
| 第六层 | ||||||||||||||
| 1 | 2 | 2 | 2 | 1 |
| 1 | 1 | 2 | 1 | 1 | 2 | 1 |
|
| 第五层 | ||||||||||||||
1# | 2# | 3# | 4# | 5# | 6# | 7# | 8# | 9# | 10# | 11# | 12# | 13# | 14# | 15# | 风口区 |
说明:风口区9#风口局部温度高,开孔两只。此次压浆造衬的重点部位为第五层炉腹部位,及9#风口局部。
2 休风前的准备工作
2. 1 炉内操作
本次检修高炉本体主要进行环形造衬。因环形造衬后高炉操作炉型发生变化,边沿气流初期会受阻,恢复过程预计比较困难,故于21日早班开始搭配每批料100kg锰矿,并减轻7%焦炭负荷,为休风检修作准备,中班后期根据炉温反应继续轻负荷入炉,22日夜班2:00准时入炉休风料。要求休风料休风时处在炉腹中、下部。
2.2 休风料结构
因此次主要是环形造衬,必定有部分造衬料进入炉内,为了复风顺利和复风后第一炉铁通畅,故休风料组成负荷偏轻,以确保初期物理热充沛,全炉焦负荷2.0,负荷料负荷3.14,负荷料反应炉温要求:[SI]=1.30%;碱度比日常检修也适当做低,要求炉渣二元碱度0.95倍,入炉料结构80%烧结矿+20%生矿,用硅石平衡炉渣碱度,确保炉外渣铁流动性好,为炉内操作提供必要的保障。全炉压缩率按85%考虑,见表1:
表1 休风料安排及入炉体积
加料顺序 | 装料制度 | 合计料批数 | 熔剂入炉量 | 压缩后体积 |
第一段 | CC | 2 |
| 15.45 |
第二段 | CC | 2 | 600 | 15.73 |
第三段 | 2OOCC+CC | 9 | 1200 | 117.64 |
第四段 | OOCC | 5 | 500 | 77.67 |
合计 |
| 18 | 2300 | 226.49 |
2.3 休风操作
7月22日02:00高炉准时入炉休风料,3:30储煤罐内煤粉喷空,
高炉停煤,并减风温100℃,04:19第四炉铁铁口打开开始降料线,04:49分开始逐步控风,06:08料线降至休风规定料线4m左右,铁口来风,高炉进行休风操作。休风前生铁含硅0.81%,铁水物理热1508℃,炉渣碱度1.12倍。
3 复风
3.1 复风料及送风制度选择
复风先加4批空焦(焦批4300kg/批),每批空焦带200kg锰矿,正常料矿批12000kg/批,每批带锰矿100kg,用料结构82%烧结矿+18%生矿,用硅石调整炉渣碱度,炉温按1.50%校核。布料矩阵由休风前的O333314 293C323 302 282 251 122调整为O283264 243C293 272 252 221 122,堵3#~7#风口送风,送风初期风口进风面积为0.0916m2。
3.2 复风操作
23日18:42高炉复风,送风初期风压63kpa,风温785℃,风量913m3/min,19:06顶温回升到200℃以上,高炉引好煤气后开始加料,19:30风量加至1009 m3/min,热风压力93kpa,风温随风量的增大,自动升高至816℃,20:01开口,由于第一次铁渣铁量少,出铁时间短,放干渣,20:22捅开7#风口,21:31出第二次铁,过憋渣器,生铁含硅0.95%,含硫0.023%,炉渣碱度1.07倍,下料10批,预计休风料将于22:00左右到达炉缸,炉内操作加风的同时,并于21:50捅开6#风口,22:02捅开5#风口,22:40捅开4#风口,风量加至1220 m3/min,热风压力175kpa,22:00风温指定980℃,矿批加至14000kg/批,焦负荷由3.0重至3.76,23:11出铁第三次,生铁含硅1.98%,含硫0.010%,铁中视情继续恢复风量,至23:42加至要求水平,风量加至1401 m3/min,热风压力224kpa。整个复风恢复过程用时5小时。24日02:00开始喷煤,逐步恢复矿批及布料矩阵至休风前的水平。复风期进风面积、风量变化及出铁情况见表2,实际操炉曲线见图2。
表2 复风期进风面积、风量变化及出铁情况
日期 | 时间 | 风量 | 进风 面积 | 标态风速 | 热风 压力 | 风温 | 开口时间 | 炉温 |
7月23日 | 19:30 | 1009 | 0.0916 | 175 | 93 | 816 |
|
|
20:22 | 964 | 0.1011 | 168 | 102 | 901 | 20:01 |
| |
21:50 | 1020 | 0.1098 | 156 | 119 | 949 | 21:31 | 0.95 | |
22:02 | 1027 | 0.1193 | 170 | 135 | 985 |
|
| |
22:40 | 1220 | 0.1279 | 178 | 175 | 986 | 23:11 | 1.98 | |
7月26日 | 12:01 | 1365 | 0.1366 | 167 | 224 | 1117 |
|
|
说明:7/26日12:01捅开3#风口,因此次检修烧结同步检修6天,全风口作业,烧结矿供应不足。

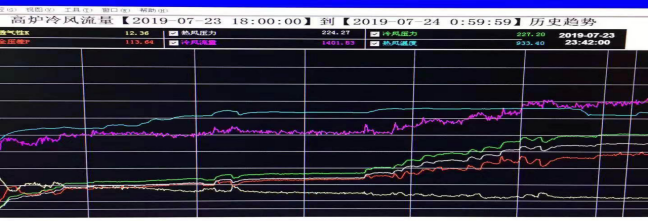

图2 复风实际操炉曲线
4 结语
4. 1 成功的休风料装入是高炉顺利休风和正常恢复的重要前提。休风时第一批入炉的休风料处于炉腹中部,复风后休风料到达炉缸参与反应的时间缩短,有利于快速开风口及回风作业,缩短恢复周期。
4. 2 对复风困难有充分的准备。因环形造衬后炉内局部空间缩小,操作炉型不理想,采用下部集中堵风口,上部小矿批,小角度布料,稳定顺行后,再逐步恢复各大制度。
4. 3 配加熔剂使得炉外出铁异常顺畅,从而保障了炉内调整措施的及时跟上。休风前后入炉锰矿活跃炉缸,提高渣铁物理热,改善渣铁流动性。
